Dans quel ordre réaliser les travaux lors d’une rénovation complète de maison ?

En bref

  • Commencer par sécuriser et diagnostiquer : structure, humidité, amiante/plomb, réseau électrique, toiture.
  • Respecter le sens du chantier : du “sale” (démolition, gros œuvre) vers le “propre” (finitions), et des étages vers le rez-de-chaussée.
  • Ne pas inverser le trio isolation–ventilation–chauffage : isoler sans ventiler, c’est inviter l’humidité à s’installer.
  • Réseaux techniques avant habillages : électricité/plomberie/VMC avant placo, chapes et revêtements.
  • Anticiper les dépendances : le plombier avant le carreleur, le maçon avant le plaquiste, sinon retards et surcoûts.
  • Finir par les équipements fragiles : sanitaires, cuisine, portes, appareillages, pour éviter la casse.

Une rénovation complète, ce n’est pas “faire des travaux”, c’est organiser une suite d’opérations qui dépendent les unes des autres. Quand l’ordre est bon, le chantier avance, les artisans se croisent sans se gêner et le budget reste sous contrôle. Quand l’ordre est mauvais, le projet se transforme en course d’obstacles : une cloison remontée trop tôt qu’il faut rouvrir pour passer une gaine, un sol neuf taché de peinture, une chaudière changée avant l’isolation qui se retrouve surdimensionnée… et la sensation que la maison “n’en finit pas”. Une règle simple aide à garder le cap : du gros œuvre vers les finitions, en traitant d’abord ce qui est invisible mais vital (structure, réseaux, étanchéité, ventilation), puis seulement ce qui se voit. Pour rendre tout ça concret, le fil conducteur sera celui d’un couple type, Lucie et Karim, qui rénovent une maison des années 70 : un cas classique, avec du potentiel… et des pièges si l’on va trop vite.

Sommaire

Planifier l’ordre des travaux de rénovation complète : la base pour éviter les retours en arrière

Planifier, ce n’est pas faire un joli tableau pour se rassurer. C’est éviter de payer deux fois la même chose et limiter les temps morts. Sur le terrain, une rénovation se joue souvent sur la coordination : un artisan attend qu’un autre ait fini, ou intervient à moitié parce qu’il manque une information, puis revient. Chaque “retour” se facture, parfois en heures, parfois en déplacements, parfois en reprise complète.

Dans une rénovation globale, l’ordre est dicté par trois contraintes : la logique technique (on ne pose pas un carrelage avant les évacuations), la logique de salissure (on ne peint pas avant de poncer), et la logique de risque (on ne ferme pas des murs sans avoir vérifié l’électricité). Lucie et Karim, par exemple, voulaient démarrer par “ce qui se voit” : peinture et sols. Deux visites d’entreprises ont suffi à les recadrer : tant que la distribution des pièces n’est pas validée et que les réseaux ne sont pas dessinés, la déco est un château de cartes.

Diagnostiquer avant de casser : structure, humidité, réseaux, et surprises du passé

Avant le premier coup de masse, il faut savoir ce que la maison raconte. Une fissure en façade peut être ancienne et stable… ou le signe d’un mouvement. Un plancher qui vibre peut n’être qu’un parquet fatigué… ou une solive abîmée. Un diagnostic sérieux aide à classer : ce qui est urgent, ce qui est à prévoir, ce qui est optionnel.

  Guide pratique : Coffrage en plaque de plâtre pour conduits de poêle, astuces et méthodes efficaces

Point sensible : l’humidité. Une maison “qui a toujours vécu comme ça” supportait peut-être des fuites d’air partout. Après isolation et fenêtres neuves, si la ventilation n’est pas prévue, l’eau se déplace et condense. Pour comprendre ces mécanismes et éviter les erreurs classiques, un détour par les causes de la condensation sur les fenêtres aide à visualiser le problème : ce n’est pas “un défaut de vitre”, c’est presque toujours un défaut d’équilibre entre chauffage, ventilation et isolation.

Choisir qui pilote : entreprise générale, architecte/maître d’œuvre, ou coordination “maison”

La question n’est pas morale (“faire soi-même” ou “déléguer”), elle est pratique : qui tient le planning, qui arbitre, qui contrôle. Une entreprise générale simplifie souvent la coordination, mais il faut cadrer précisément le cahier des charges. Un maître d’œuvre ou un architecte sécurise les gros remaniements (ouvertures, redistribution, porteurs) et le suivi, surtout quand plusieurs corps d’état s’enchaînent.

Si la coordination est faite côté propriétaire, il faut un outil simple : une liste de tâches, des dépendances, des dates réalistes. Les diagrammes type Gantt sont utiles, mais même un tableau clair fonctionne si les dépendances sont notées noir sur blanc. Un conseil de chantier : prévoir du “temps tampon” entre étapes critiques, car le retard n’est pas une exception, c’est un classique.

Tableau d’ordre logique : qui intervient, quand, et pourquoi

Phase Intervenants typiques Dépendances Risque si inversée
Préparation & diagnostics Diagnostiqueur, bureau d’études, maître d’œuvre Avant toute démolition Découvertes tardives, surcoûts, arrêt de chantier
Démolition & curage Entreprise de démolition, benne/évacuation Après validation du projet Gravats, poussière, dégâts sur éléments à conserver
Gros œuvre & étanchéité Maçon, charpentier, couvreur Après curage Infiltrations, structure fragilisée, reprises coûteuses
Réseaux (plomberie/électricité/VMC) Plombier, électricien, climaticien Avant cloisons fermées Saignées à refaire, murs réouverts, délais
Isolation & doublages Plaquiste, menuisier Après réseaux “en attente” Ponts thermiques, humidité, performances dégradées
Revêtements & finitions Carreleur, peintre, solier, cuisiniste Après supports prêts et secs Décollements, fissures, taches, casse

Une fois la logique posée, le chantier peut entrer dans le concret : retirer l’existant proprement, sécuriser la structure, puis préparer le terrain pour les réseaux. C’est là que les vrais gains de temps se font.

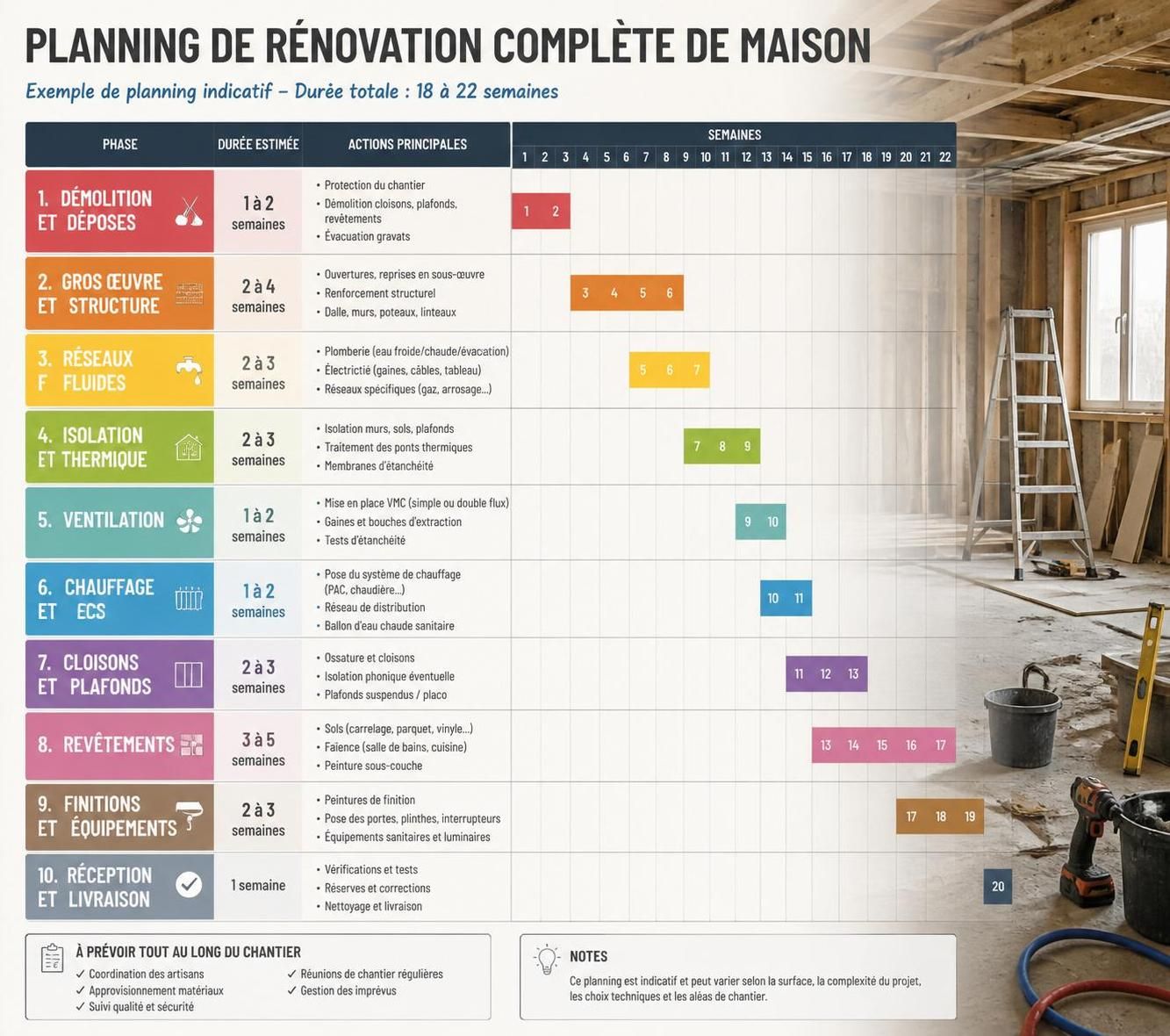

découvrez l'ordre idéal pour réaliser les travaux lors d'une rénovation complète de maison, afin d'optimiser votre projet et garantir un résultat réussi.

Démolition, curage et gros œuvre : attaquer le “sale” sans fragiliser la maison

La démolition en rénovation n’est pas un défouloir. C’est une phase chirurgicale : enlever ce qui doit partir, protéger ce qui reste, et éviter de créer des dégâts qui coûteront plus cher que l’économie réalisée. Lucie et Karim ont commencé par déposer les sols flottants, démonter l’ancienne cuisine et retirer les faux plafonds. Résultat : ils ont découvert une ancienne fuite en toiture (traces noires) et des gaines électriques vieillissantes. Bonne nouvelle : mieux vaut le voir maintenant que derrière un doublage neuf.

Curage et évacuation : un chantier propre, c’est un chantier plus rapide

Curage = vider, déposer, trier. Le tri n’est pas un luxe : gravats, bois, métaux, plâtre, D3E (déchets électriques). Plus c’est organisé, moins il y a de manutention inutile. Et la manutention, c’est des heures qui ne construisent rien. Un point concret : prévoir une zone “stock propre” (outillage, matériaux neufs) et une zone “sale” (gravats). Mélanger les deux, c’est garantir la casse.

Pour rester efficace, l’ordre “étages puis rez-de-chaussée” marche bien : la poussière descend, autant éviter de salir ce qui est déjà fini. Et si des ouvertures sont créées (baie vitrée, fenêtre), mieux vaut planifier la dépose au bon moment pour ne pas vivre des semaines dans les courants d’air.

Gros œuvre : structure, ouvertures, planchers, chapes et assainissement

Le gros œuvre, c’est la santé de la maison : fondations, murs porteurs, planchers, charpente, couverture. On y ajoute souvent la création d’ouvertures et certaines reprises de maçonnerie. C’est aussi à ce moment qu’on traite les infiltrations et les points d’eau “invisibles” : un drain, une gouttière, une étanchéité de soubassement.

Exemple fréquent : ouvrir une cuisine sur le salon. Sur le papier, “on enlève une cloison”. Sur chantier, il faut vérifier si c’est porteur, dimensionner un linteau ou une poutre, gérer les appuis, et parfois reprendre un plancher. Le bon sens : on ne touche pas un mur sans savoir ce qu’il porte. Un mur porteur ne “se devine” pas à l’œil pressé du dimanche.

Menuiseries extérieures : bon timing, bonnes mesures

Les fenêtres et portes extérieures ont un impact sur l’étanchéité à l’air, le confort et la suite du chantier. Les poser trop tôt peut les exposer aux chocs, aux projections et aux vols. Les poser trop tard retarde l’isolation et les finitions. En pratique, une pose après gros œuvre et avant les finitions lourdes fonctionne bien, surtout si la maison doit être “mise hors d’eau/hors d’air” pour avancer sereinement.

  Épaisseur cloison placo : quel standard choisir selon les contraintes de votre projet

Cette phase prépare la suivante : quand la coque est saine, on peut attaquer les réseaux. Et là, l’ordre n’est pas négociable : ce qui passe dans les murs doit être pensé avant de fermer.

Pour visualiser une séquence type de curage et de sécurisation du bâti, une vidéo de démonstration aide à comprendre les gestes et les précautions.

Réseaux techniques (électricité, plomberie, VMC) : le nerf du chantier, à traiter avant de fermer

Les réseaux, c’est le système nerveux de la maison. Et comme dans le corps humain, une erreur se paie cher quand tout est refermé. Le principe est simple : tout ce qui est encastré se décide tôt. Prises, éclairages, arrivées d’eau, évacuations, emplacements de radiateurs, bouches de ventilation… rien ne doit être “au feeling” au dernier moment.

Électricité : sécurité, normes, et logique d’usage

En rénovation complète, l’électricité est souvent à reprendre entièrement : tableau, protections, mise à la terre, circuits spécialisés (four, plaque, lave-linge), réseau RJ45 si besoin. L’erreur classique est de croire qu’on peut “améliorer au fur et à mesure”. Sur un chantier global, mieux vaut concevoir une distribution cohérente, avec des réserves (gainage) pour l’avenir.

Le timing est crucial avec l’isolation. Passer des gaines après coup oblige à percer les doublages et à ruiner l’étanchéité à l’air. Pour éviter ce genre de chantier à reculons, il est utile de lire dans quel ordre faire l’électricité par rapport à l’isolation : c’est le genre de détail qui fait gagner des jours, et parfois des centaines d’euros.

Plomberie : tracer les points d’eau comme une carte routière

La plomberie, c’est de la pente, des diamètres, des accès. Une évacuation mal pensée, c’est un WC qui se bouche régulièrement ou une douche qui glougloute. Dans le cas de Lucie et Karim, déplacer la salle d’eau à l’étage a imposé de vérifier le cheminement de la chute et l’endroit où elle traverse les planchers. Résultat : la décision d’emplacement a été prise avant même de choisir la faïence, ce qui est exactement le bon réflexe.

Pour une pièce technique comme la salle de bain, il faut anticiper l’étanchéité, les réservations, la ventilation et les accès de maintenance. Un guide dédié comme rénover une salle de bain permet de cadrer les points non négociables (pentes, ventilation, protections, zones).

Ventilation : la pièce oubliée qui évite les moisissures

Une maison rénovée devient plus étanche. Tant mieux pour la facture, mais cela signifie que l’humidité produite au quotidien (douches, cuisine, respiration) doit être évacuée par un système prévu. Une VMC bien dimensionnée, des entrées d’air cohérentes et des bouches aux bons endroits évitent le combo gagnant : odeurs + condensation + moisissures.

Règle de base : ne jamais isoler sans ventilation adaptée. Un isolant mal posé, c’est comme une fenêtre ouverte en hiver ; une ventilation absente, c’est comme une casserole couverte qui bout : l’eau finit quelque part… souvent sur les ponts thermiques.

Coordination plaquiste/plombier/électricien : le “chat qui se mord la queue”, version chantier

Sur le terrain, ces trois métiers doivent se caler au millimètre. Le plaquiste monte une ossature, l’électricien passe ses gaines, le plombier place ses alimentations, puis on ferme. Si l’un arrive trop tôt, il bloque les autres. Si l’un arrive trop tard, on rouvre. La bonne méthode : réunions courtes, plans simples, et validation des implantations (hauteurs de prises, sorties d’eau, évacuations) avant fermeture.

La suite logique, une fois les réseaux passés, c’est d’améliorer le confort thermique et acoustique. Mais là encore, l’ordre est précis : isolation, puis gestion de l’air, puis chauffage.

Pour comprendre les erreurs fréquentes de passage de gaines et les bonnes pratiques, un support vidéo est souvent plus parlant qu’un long discours.

Isolation, ventilation et chauffage : l’ordre qui fait baisser les factures sans créer d’humidité

Beaucoup de chantiers se plantent ici, parce que le chauffage “se voit” et l’isolation “se cache”. Pourtant, l’ordre gagnant reste : isoler (murs/toiture/planchers) → ventiler correctement → dimensionner le chauffage. Changer la chaudière avant d’avoir réduit les déperditions, c’est acheter un moteur plus puissant pour une voiture dont les pneus sont crevés : ça roule, mais ça consomme et ça s’use.

Isolation : prioriser la toiture et traiter les ponts thermiques

Dans une maison, la toiture est souvent le premier poste de pertes. Isoler les combles (perdus ou aménagés) apporte vite un gain. Pour Lucie et Karim, l’étage devait accueillir une chambre supplémentaire : le projet a donc inclus l’isolation, l’étanchéité à l’air et les contraintes de ventilation. Dans un cas similaire, un article comme aménager un grenier en chambre aide à visualiser l’ordre des décisions : structure, isolation, ouvertures, puis finitions.

  Fabriquer un cache climatiseur extérieur : conception, matériaux et étapes de réalisation

Sur les murs, l’important est la continuité. Un isolant interrompu derrière un coffrage, c’est un radiateur qui chauffe dehors. Sur les planchers bas, l’isolation limite l’effet “sol glacé” et améliore le confort sans forcément pousser le thermostat.

Étanchéité à l’air : le détail qui change tout

Une rénovation performante ne se limite pas à “mettre de la laine”. Il faut aussi limiter les fuites d’air parasites. Cela passe par des membranes, des bandes, des boîtiers adaptés, et surtout des raccords propres. Et non, le scotch de bricolage ne remplace pas un système d’étanchéité prévu pour durer.

En pratique, ce travail se joue au moment des doublages et des passages de gaines. Si la coordination n’est pas bonne, on perce partout et on annule une partie des efforts.

Chauffage : dimensionnement après isolation, choix selon usage réel

Une fois l’enveloppe améliorée, le chauffage se choisit avec des besoins revus à la baisse. C’est là qu’un dimensionnement sérieux évite les équipements surpuissants qui cyclent et s’usent. Plancher chauffant, radiateurs basse température, PAC, chaudière… le bon choix dépend de la maison, des émetteurs, et du mode de vie (présence en journée, pièces peu utilisées, etc.).

Cas concret : avant travaux, Lucie et Karim chauffaient “à fond” un salon mal isolé. Après isolation + menuiseries + ventilation cohérente, la sensation de confort est montée alors que la consigne a baissé. C’est le signe que l’ordre est bon : la maison garde la chaleur au lieu de la perdre.

Financement et calendrier : verrouiller les chiffres avant de commander

Au moment d’engager isolation et chauffage, les montants deviennent sérieux. Beaucoup de propriétaires comparent alors des solutions de financement. Pour éviter de signer à l’aveugle, un guide comme comparer efficacement les offres de prêt travaux permet de comprendre ce qui change vraiment entre deux propositions (taux, assurances, modularité, frais).

Une fois le confort thermique cadré, le chantier peut basculer vers le “visible” : cloisons, enduits, puis revêtements. C’est là que la maison commence à ressembler à un logement, et plus à un site en travaux.

Cloisons, enduits, revêtements et finitions : du support au décor, sans abîmer le neuf

Le second œuvre et les finitions, c’est la partie la plus gratifiante… et celle où l’on peut ruiner du travail en allant trop vite. La règle : supports parfaitement prêts (secs, plans, propres) avant de poser ce qui coûte cher ou marque facilement.

Remonter les cloisons et préparer les supports : la qualité se joue avant la peinture

Quand les réseaux sont en place, le plaquiste peut fermer, traiter les joints, puis on enchaîne avec les enduits si besoin. Les temps de séchage ne sont pas négociables : un enduit humide sous peinture, c’est une finition qui cloque ou qui se tache. Sur chantier, c’est souvent là que le planning déraille : on veut “gagner une semaine”, on en perd trois.

Un bon repère : avant de penser couleur, vérifier les aplombs, les angles, les lissages. La lumière rasante d’une fenêtre révèle tout. Une finition moyenne se voit davantage dans une pièce rénovée “à neuf” que dans une maison restée dans son jus.

Peintures et sols : l’ordre qui évite les nettoyages interminables

Un enchaînement efficace : plafonds, murs, puis sols. Peindre après la pose d’un parquet neuf, c’est multiplier les protections et prendre le risque de taches. L’inverse simplifie tout. Pour les pièces humides, il faut des produits adaptés, et surtout des supports bien préparés.

Ensuite viennent les revêtements : carrelage, parquet, stratifié, sols souples. Chaque matériau a ses exigences (support plan, primaire, ragréage, joints, dilatations). Une chape ou un ragréage mal sec, c’est la garantie d’un revêtement qui se décolle ou se fissure. Et là, il n’y a pas de magie : on dépose et on recommence.

Sanitaires, cuisine, appareillages : finir par ce qui casse

Les éléments fragiles et chers arrivent à la fin : WC, vasques, parois de douche, robinetterie, meubles, électroménager, cuisine. Même logique pour les appareillages électriques (prises, interrupteurs, luminaires) : tant que ça ponce et que ça peint, mieux vaut éviter de poser du matériel qui va être encrassé.

Lucie et Karim avaient une tentation classique : commander la cuisine “pour se projeter”. Mauvais timing. Une cuisine se pose sur des murs finis et un sol terminé, avec des arrivées parfaitement placées. Sinon, c’est ajustements, découpes, et parfois litiges.

Contrôles de fin de chantier : vérifier avant de payer, et garder des preuves

La dernière étape, souvent négligée, est la visite de contrôle : vérifier les pentes d’évacuation, tester chaque prise, ouvrir/fermer chaque menuiserie, contrôler les joints, regarder les finitions à la lumière du jour. Un conseil simple : noter les réserves, prendre des photos, et garder les notices et références. Le jour où un petit problème apparaît, cela évite de chercher pendant des heures “quel modèle a été posé”.

À ce stade, la question devient souvent : comment s’assurer d’avoir les bons intervenants au bon moment ? C’est l’objet des derniers points pratiques ci-dessous.

Faut-il toujours rénover du haut vers le bas (étage puis rez-de-chaussée) ?

Dans la majorité des cas, oui : la poussière, les gravats et les déplacements d’outils “descendent” naturellement. Travailler d’abord les étages évite de salir et d’abîmer ce qui est terminé en bas. Exception : si un gros œuvre au rez-de-chaussée conditionne tout (reprise de plancher, création d’ouverture majeure), cette phase peut passer en priorité, puis on reprend la logique haut vers bas.

Dans quel ordre faire isolation, VMC et chauffage pour éviter la condensation ?

L’ordre fiable est : isolation (et étanchéité à l’air) puis ventilation (VMC correctement dimensionnée), puis chauffage dimensionné sur les besoins réduits. Isoler sans ventiler, c’est augmenter le risque de condensation et de moisissures. Changer le chauffage avant d’isoler, c’est risquer un équipement surdimensionné et une facture inutilement élevée.

Quand poser les fenêtres dans une rénovation complète ?

En général, après la phase gros œuvre (ouvertures, maçonnerie stabilisée) et avant les travaux intérieurs sensibles à l’humidité et aux courants d’air (isolation, doublages, finitions). L’objectif est d’obtenir une maison “hors d’air” pour travailler dans de bonnes conditions, sans exposer les menuiseries neuves à des chocs trop tôt.

Peut-on faire les sols avant la peinture pour gagner du temps ?

C’est rarement un gain : peindre après pose des sols oblige à tout protéger, à nettoyer les projections et augmente le risque de taches ou rayures. L’enchaînement le plus propre reste plafonds et murs, puis revêtements de sol, puis pose des éléments fragiles (sanitaires, cuisine, appareillages).

Comment limiter les retards entre artisans sur une rénovation globale ?

En listant les dépendances (qui doit passer avant qui), en validant les implantations (prises, sorties d’eau, bouches VMC) avant fermeture des cloisons, et en prévoyant du temps tampon. Un planning simple mais clair, mis à jour chaque semaine, évite l’effet “on attend quelqu’un” qui transforme trois mois de travaux en une année.
